Zarządzanie projektami – metodyki, trójkąt ograniczeń i cykl życia projektu

Zarządzanie projektami to planowanie, prowadzenie i kontrolowanie przedsięwzięcia, które ma początek, koniec i jasno określony cel, tak aby dowieźć efekt w uzgodnionym zakresie, czasie i budżecie; obowiązujący od listopada 2025 r. standard PMI, czyli PMBOK Guide w 8. wydaniu, opisuje tę pracę przez 6 zasad i 7 domen działania. W praktyce prawie zawsze coś idzie inaczej, niż zakładano, a wokół tej prostej idei narosło mnóstwo metodyk, certyfikatów i narzędzi, przez co łatwo pomylić opanowanie żargonu ze skutecznością. Według wyliczenia redakcji wszystkie wydarzenia Scrum, nawet przy pełnym wykorzystaniu limitów czasowych z oficjalnego przewodnika, zajmują najwyżej 12,5% czasu pracy zespołu, niezależnie od długości sprintu. Projekty rzadko upadają z powodu złej metodyki. Upadają przez nieostry zakres, słabą komunikację i brak decyzji. Poniżej porządkujemy podstawy: czym jest projekt, na czym polega trójkąt ograniczeń, kiedy wybrać model kaskadowy, a kiedy zwinny, i dlaczego tak wiele projektów się sypie.

Projekt pod kontrolą – sedno w skrócie

  • Projekt to przedsięwzięcie tymczasowe i niepowtarzalne, z 1 celem, datą startu i datą końca; tym różni się od bieżących procesów w firmie.
  • Rządzi nim trójkąt ograniczeń: 3 boki (zakres, czas, budżet) i jakość pośrodku. Ruszysz jeden bok, a zmienią się pozostałe.
  • Model kaskadowy sprawdza się przy stabilnych wymaganiach, model zwinny przy zmienności; Scrum dzieli pracę na sprinty trwające najwyżej 1 miesiąc.
  • Każdy projekt, niezależnie od metodyki, przechodzi przez 4 etapy: inicjację, planowanie, realizację i zamknięcie.
  • Najczęstsze przyczyny porażek to 3 problemy ludzkie: rozjeżdżający się zakres, zła komunikacja i brak osoby, która podejmuje decyzje.

Czym właściwie jest zarządzanie projektami?

Zarządzanie projektami to planowanie, organizowanie i kontrolowanie pracy tak, aby osiągnąć określony cel w wyznaczonym czasie i przy założonym budżecie. Projekt jest przedsięwzięciem tymczasowym, które ma jasny początek i koniec oraz tworzy coś niepowtarzalnego: nowy produkt, wdrożenie systemu, budynek albo kampanię.

Słowo „projekt” odróżnia tę dziedzinę od zarządzania procesami, czyli powtarzalną, ciągłą działalnością, jak obsługa klienta czy comiesięczne rozliczenia. Proces raz dobrze ustawiony powtarza się w tym samym rytmie, a projekt trzeba za każdym razem zaplanować od nowa.

Rola kierownika projektu polega więc na godzeniu trzech rzeczy naraz: tego, co ma powstać, terminu i pieniędzy, przy jednoczesnym zarządzaniu ludźmi, ryzykiem i oczekiwaniami. Metodyka jest tu tylko zestawem narzędzi, które w tym pomagają. Żadna metodyka nie zastąpi myślenia ani rozmów z ludźmi, o czym za chwilę.

Dlaczego nie da się mieć projektu szybko, tanio i w pełnym zakresie naraz?

Zakres, czas i budżet tworzą trójkąt ograniczeń: trzy boki są ze sobą powiązane, a w środku znajduje się jakość. Zmiana jednego boku trójkąta ograniczeń zawsze wymusza zmianę co najmniej jednego z pozostałych albo odbija się na jakości. Ta zależność tłumaczy większość napięć w projektach.

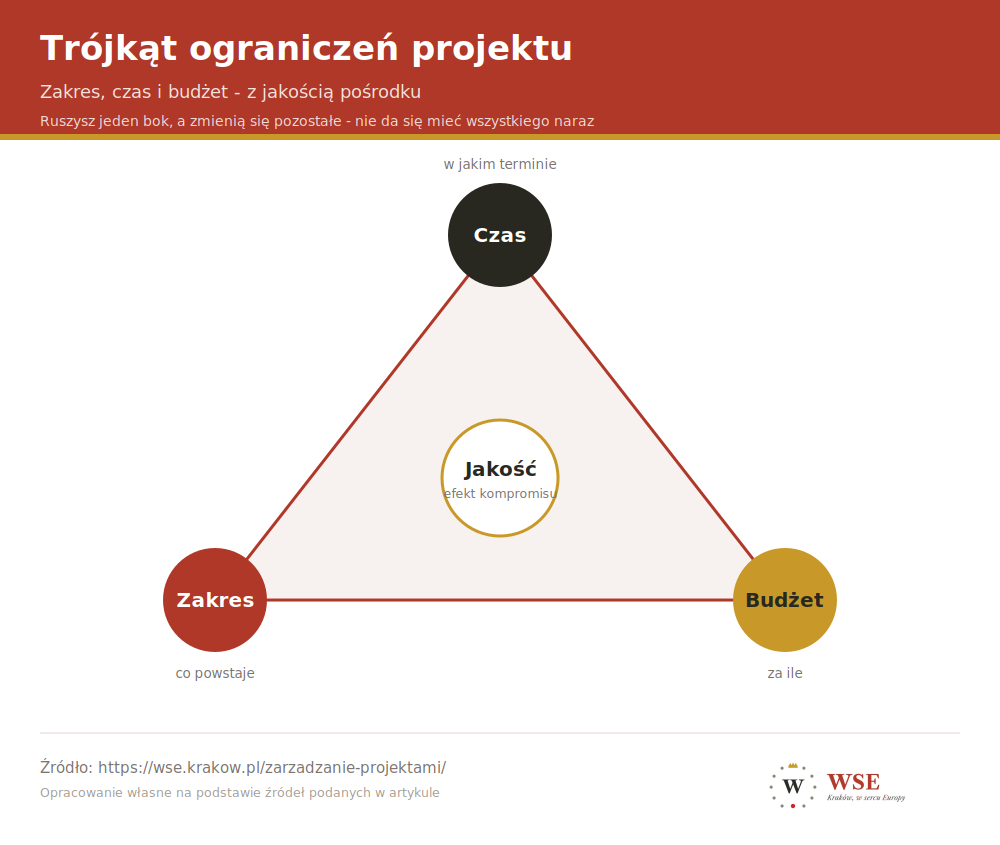

Trójkąt ograniczeń projektu - zakres, czas i budżet w wierzchołkach, jakość w środku
Ryc. 1. Trójkąt ograniczeń: zmiana jednego boku wymusza zmianę pozostałych.

W praktyce trójkąt ograniczeń działa bezlitośnie. Jeśli klient dokłada nowe funkcje (rośnie zakres), a termin i budżet zostają bez zmian, ucierpi jakość albo któreś z założeń trzeba zrewidować. Kto chce skrócić termin, musi zawęzić zakres lub zwiększyć budżet, na przykład dokładając ludzi.

Świadome pilnowanie trójkąta ograniczeń i rozmawianie o nim z klientem to często ważniejsza umiejętność niż znajomość dowolnej metodyki. Kierownik, który przy każdej prośbie o zmianę pokazuje, ile kosztuje ona w dniach i złotych, chroni projekt przed cichym rozrostem.

Kiedy wybrać model kaskadowy, a kiedy zwinny?

Model kaskadowy (waterfall) wybiera się wtedy, gdy wymagania są znane z góry i stabilne, a model zwinny (Agile, najczęściej w wersji Scrum) wtedy, gdy wymagania będą się zmieniać. Model kaskadowy prowadzi projekt etapami, jeden po drugim, z pełnym planem na starcie. Model zwinny dostarcza projekt w krótkich cyklach i regularnie koryguje kurs. Tabela 1 pokazuje najważniejsze różnice.

Tabela 1. Model kaskadowy a zwinny – najważniejsze różnice.
Kryterium Model kaskadowy (waterfall) Model zwinny (Agile/Scrum)
Wymagania znane z góry i stabilne zmienne, doprecyzowywane w trakcie
Dostarczanie efektu całość na końcu działające części co iterację
Planowanie szczegółowe na starcie kroczące, w krótkich cyklach
Zmiana w trakcie kosztowna, raczej unikana wpisana w proces
Kiedy się sprawdza budowa, projekty z jasnym zakresem oprogramowanie, duża niepewność

Coraz częściej stosuje się model hybrydowy, który łączy oba światy: sztywny plan tam, gdzie zakres jest pewny, i zwinne cykle tam, gdzie nie jest. Według raportu PMI „Pulse of the Profession” z lutego 2024 r. odsetek ankietowanych korzystających z podejścia hybrydowego wzrósł od 2020 r. o 57,5%. Wybór modelu nie jest kwestią wiary w jedną szkołę, tylko dopasowania do konkretnego projektu. Jak podjąć tę decyzję szybko, pokazuje materiał do pobrania niżej.

Ile czasu zespół naprawdę traci na spotkania w Scrumie?

Wszystkie wydarzenia Scrum razem zajmują najwyżej 12,5% czasu pracy zespołu, czyli 20 godzin na osobę w sprincie miesięcznym i 10 godzin w sprincie dwutygodniowym. Limity czasowe pochodzą z oficjalnego przewodnika „The Scrum Guide” z 2020 r., który podaje je dla sprintu trwającego 1 miesiąc: planowanie do 8 godzin, codzienne spotkanie 15 minut, przegląd do 4 godzin i retrospektywa do 3 godzin.

Przewodnik Scrum dla krótszych sprintów mówi tylko, że wydarzenia są zwykle krótsze, więc redakcja przeskalowała limity proporcjonalnie do długości sprintu. Tabela 2 pokazuje maksymalny czas spotkań dla jednej osoby i dla przykładowego zespołu 7-osobowego (przewodnik zaleca zespoły liczące zwykle 10 osób lub mniej), przy założeniu 8-godzinnego dnia pracy i 20 dni roboczych w miesiącu.

Tabela 2. Maksymalny czas wydarzeń Scrum w zależności od długości sprintu. Przeliczenia: redakcja.
Długość sprintu Planowanie Codzienne spotkania (suma) Przegląd Retrospektywa Razem na osobę Udział w czasie pracy Razem dla zespołu 7 osób
1 miesiąc (20 dni roboczych) 8 h 5 h 4 h 3 h 20 h z 160 h 12,5% 140 roboczogodzin
2 tygodnie (10 dni roboczych) 4 h 2,5 h 2 h 1,5 h 10 h z 80 h 12,5% 70 roboczogodzin
1 tydzień (5 dni roboczych) 2 h 1,25 h 1 h 0,75 h 5 h z 40 h 12,5% 35 roboczogodzin

Z tabeli wynika prosty wniosek: długość sprintu nie zmienia udziału spotkań w czasie pracy, zmienia tylko częstotliwość, z jaką zespół weryfikuje kierunek. Limity w przewodniku Scrum są górnymi granicami, a dobrze przygotowane spotkania zwykle kończą się wcześniej.

Przez jakie etapy przechodzi każdy projekt?

Niezależnie od metodyki projekt przechodzi przez cztery etapy cyklu życia: inicjację, planowanie, realizację i zamknięcie. W modelu zwinnym cztery etapy nie znikają, tylko powtarzają się w miniaturze w każdym cyklu.

Inicjacja to moment, w którym definiujesz cel, uzasadnienie i głównych interesariuszy oraz decydujesz, czy w ogóle warto projekt uruchamiać. Planowanie to ułożenie zakresu, harmonogramu, budżetu i analizy ryzyka. Realizacja to wykonywanie pracy i bieżące kontrolowanie, czy projekt trzyma się założeń. Zamknięcie to formalne oddanie efektu, rozliczenie i często pomijany, a bardzo cenny przegląd wniosków na przyszłość.

Dlaczego tak wiele projektów kończy się porażką?

Projekty najczęściej upadają przez rozjeżdżający się zakres, słabą komunikację i brak osoby, która realnie podejmuje decyzje, a rzadko przez wybór złej metodyki. Statystyki od lat pokazują, że duża część projektów przekracza budżet, termin albo nie dowozi zakładanego efektu.

Najczęstsza przyczyna porażki to rozjeżdżający się zakres, gdy do projektu po cichu dokłada się kolejne „drobiazgi”, aż plan przestaje mieć sens. Druga to słaba komunikacja i niejasne oczekiwania: zespół i klient inaczej rozumieją to samo. Trzecia to brak sponsora lub osoby, która realnie podejmuje decyzje, przez co projekt grzęźnie. Do tego dochodzą nierealne terminy przyjęte pod presją oraz ignorowanie ryzyka, które „jakoś się rozejdzie”. PMI w raporcie z 2024 r. zauważa, że organizacje, które nie wspierają zespołów projektowych, częściej zmagają się z niekontrolowanym rozrostem zakresu i tracą więcej pieniędzy na nieudanych projektach.

Wspólny mianownik porażek jest ludzki, nie techniczny. Z tego powodu dobry kierownik projektu tyle samo uwagi poświęca ludziom i oczekiwaniom, co harmonogramowi, a psychologiczną stronę zarządzania zespołem rozwijamy w tekście o psychologii w biznesie.

Od czego zacząć pierwszy samodzielny projekt?

Pierwszy projekt najlepiej zacząć od pięciu kroków w stałej kolejności, a dopiero potem wybierać metodykę i narzędzie. Nie trzeba zaczynać od certyfikatu ani drogiego oprogramowania.

Zdefiniuj cel i kryteria sukcesu, czyli po czym poznasz, że projekt się udał. Wypisz interesariuszy i ustal, kto podejmuje decyzje. Rozłóż pracę na etapy i kamienie milowe, oszacuj czas i budżet z zapasem na nieprzewidziane. Nazwij największe ryzyka i zaplanuj, co zrobisz, jeśli się zmaterializują. Ustal prosty rytm komunikacji: krótkie, regularne spotkania statusowe. Dopiero mając to wszystko, wybierasz metodykę i narzędzie, a nie odwrotnie. Szersze spojrzenie na prowadzenie firmy znajdziesz w tekstach o zarządzaniu i zarządzaniu strategicznym.

Do pobrania: model kaskadowy czy zwinny – szybka ścieżka decyzji

Prosty schemat decyzyjny: odpowiadasz na trzy pytania o swój projekt i od razu wiesz, który model będzie dla niego lepszy. Jedna strona, do wydrukowania.

Pobierz schemat (PDF)

Z czym najczęściej mierzą się początkujący kierownicy projektów?

Czym projekt różni się od procesu?

Projekt jest tymczasowy i niepowtarzalny: ma 1 unikatowy cel, datę początku i datę końca, jak wdrożenie systemu. Proces jest ciągły i powtarzalny, jak comiesięczne fakturowanie. Zarządza się nimi inaczej, bo projekt trzeba za każdym razem zaplanować od nowa.

Który model wybrać – kaskadowy czy zwinny?

Wybór zależy od charakteru projektu. Przy stabilnych, znanych z góry wymaganiach sprawdza się model kaskadowy, a przy dużej zmienności i niepewności model zwinny. Wiele zespołów łączy oba w model hybrydowy, a według PMI odsetek ankietowanych stosujących takie podejście wzrósł od 2020 do 2024 r. o 57,5%.

Czym jest trójkąt ograniczeń?

Trójkąt ograniczeń to zależność między 3 elementami projektu: zakresem, czasem i budżetem, z jakością pośrodku. Zmiana jednego z tych elementów wymusza zmianę pozostałych, więc nie da się dołożyć zakresu bez wpływu na termin, budżet albo jakość.

Czy trzeba mieć certyfikat, żeby zarządzać projektami?

Certyfikat nie jest wymogiem prawnym ani formalnym. Certyfikaty typu PMP czy PRINCE2 porządkują wiedzę i bywają cenione na rynku, a PMI, które nadaje certyfikat PMP, opublikowało w listopadzie 2025 r. 8. wydanie swojego standardu PMBOK Guide. Można skutecznie prowadzić projekty bez certyfikatu, a mając go, wciąż popełniać te same błędy.

Co to jest Scrum?

Scrum to najpopularniejszy sposób pracy w modelu zwinnym. Projekt dzieli się w nim na sprinty trwające najwyżej 1 miesiąc, na końcu których powstaje działająca część efektu, a zespół liczący zwykle 10 osób lub mniej regularnie planuje, przegląda pracę i wyciąga wnioski.

Jakie narzędzia wspierają zarządzanie projektami?

Zarządzanie projektami wspierają zarówno proste tablice z zadaniami, jak i rozbudowane systemy do harmonogramów i współpracy zespołu. Narzędzie warto dobrać do skali i metodyki, a nie odwrotnie: małemu projektowi wystarczy arkusz i tablica z 3 kolumnami: do zrobienia, w toku i gotowe. Program nie zarządzi projektem za ciebie.

Skąd pochodzą standardy i dane o skuteczności projektów?

  • Project Management Institute, „A Guide to the Project Management Body of Knowledge (PMBOK Guide)”, 8. wydanie, listopad 2025 r. (6 zasad, 7 domen działania).
  • Ken Schwaber, Jeff Sutherland, „The Scrum Guide”, wersja z listopada 2020 r. (limity czasowe wydarzeń Scrum, wielkość zespołu).
  • Project Management Institute, „Pulse of the Profession 2024: The Future of Project Work: Moving Past Office-Centric Models”, luty 2024 r. (badanie 2246 praktyków i 342 członków kadry zarządzającej).
  • PRINCE2 (PeopleCert/AXELOS) oraz Manifest zwinnego wytwarzania oprogramowania (2001 r.).
  • Koncepcja trójkąta ograniczeń (zakres, czas, budżet, jakość) jako podstawa równoważenia projektu.

Przeliczenia w Tabeli 2 wykonała redakcja. Ostatnia aktualizacja: 13 października 2026 r.
